據摩洛哥可再生能源管理局(MASEN)運維總監Abdelkader Himdi近期表示,摩洛哥第一座CSP電站---努奧一期(Noor 1)160MW槽式光熱電站自2016年初運行以來,一直保持平穩運行,發電量超出預期。電站的成功運行使得周邊地區電力服務得到了極大提高,從此再無“電力中斷”。Noor 1的成功也驗證了光熱發電能解決晚間高峰時段的電力缺口,使得居民可以享受無間斷電力服務。

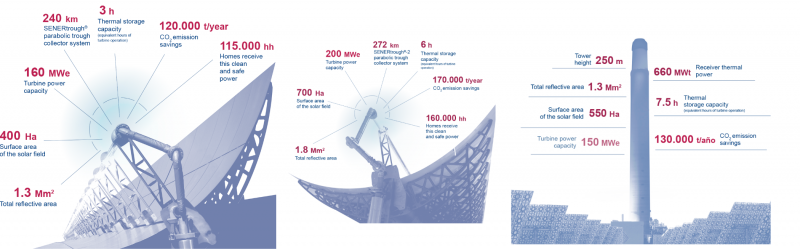

據CSP Focus此前報道,Noor Ouarzazate光熱發電綜合體位于阿特拉斯山與撒哈拉沙漠的交界處,完工后將成為全球最大的光熱發電綜合體。一期160MW Noor 1槽式電站配置3小時儲熱;二期200 MW Noor 2也為槽式,我國山東電力建設第三工程公司擔任EPC總包,已于2018年1月10日首次并網一次成功;三期Noor 3為150MW熔鹽塔式電站,塔高250米,也即將完成建設。
目前,Noor1為115,000戶居民供電,Noor 2 和Noor 3預計將為280,000戶居民供電。
摩洛哥擁有350萬人口,該國制定了Himdi稱之為“野心十足”的可再生能源發展目標。到2020年,摩洛哥計劃實現42%裝機容量來自于可再生能源的目標,并且到2030年,該比例更將高達52%。MASEN成立于2013年,職責主要為管理與開發該國2000MW太陽能電站。
Himdi指出摩洛哥政府并不在意多元化可再生能源體系采用的技術,更多的關注點在于找到減少摩洛哥過于依賴化石燃料進口的解決方案。
正確選擇光熱電站儲熱時長
西班牙領先光熱發電企業SENER(賽能)公司擔任Noor Ouarzazate綜合體三期項目的EPC合作伙伴,其運營保障經理Sergio Relloso表示,從Noor1的經驗總結得出,光熱電站的儲熱時長最少應該達到6小時。Noor 1的招標要求SENER,沙特ACWA,西班牙TSK及Acciona聯合體只能采用3小時儲熱,而Noor 2和Noor 3則沒有明確要求,設計方可以自行決定儲熱時長。
Relloso補充道,一般來說夏季電力需求的高峰期為晚上7點到午夜,冬天是下午5點到晚上10點。夏天充裕的陽光可以保障電站提供充足的電力,但是冬天,太陽島輸出相對不是很穩定,汽輪機要適應熱量輸出的浮動。SENER在西班牙參與的光熱電站通常會(huì )以最大負荷運轉,儲熱系統的配置可以靈活應對光場傳遞熱量的變化。在摩洛哥,也應配置足夠時長的儲熱系統,以實現高峰期輸出充足電力。Noor項目的設計就是一個清晰的關于光熱電站如何通過配置儲熱系統靈活調整,在高峰時段提供足夠電量的例子。
