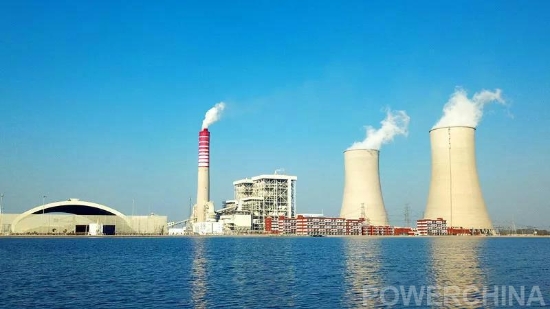

8月17日,由中國電建以F(融資)+EPC模式總承包建設的華能山東如意巴基斯坦薩希瓦爾2×660MW燃煤電站項目(以下稱“薩希瓦爾項目”),順利通過中國華能集團副總經理樊啟祥帶隊的竣工驗收委員會(huì )設計與綜合管理組、安全與工藝質量組、調試與技術指標組、竣工決算與檔案管理組等四個專家組的驗收檢查,驗收委員會(huì )同意通過竣工驗收。至此,華能薩希瓦爾電站項目建設實現全面竣工。
薩希瓦爾項目由電建核電公司以F+EPC方式總承包建設,山東電建一公司承擔施工任務。項目于2015年7月31日開工建設,1、2機組分別于2017年5月24日和6月8日通過168小時滿負荷試運并移交生產;按照中巴雙方購電協議(PPA)要求,在商業運行(COD)前,由巴基斯坦中央購電局(CPPA)和第三方獨立工程師見證,2017年10月12日完成了協議要求的所有涉網試驗,經CPPA簽發證書,薩希瓦爾電站于2017年10月28日正式進入商業運行。工程建設過程中,未發生人身傷亡、設備損壞、火災、交通及環境污染等事故,實現了安全“零事故”目標。工程獲得中國國家及省部級獎項55項,其中包括電力行業優質工程獎;獲得巴基斯坦國家及省部級獎項44項,并獲得巴基斯坦總理親自簽發的“杰出貢獻獎”。
自工程開工以來,中國電建參建職工發揚 “創(chuàng )新發展、追求卓越”的企業精神,提出了“海外項目的質量就是最好國際名片”的理念,調集公司“精兵強將”對薩希瓦爾項目進行全方位管理和建設,他們努力克服施工過程中所遇到建設工期緊、設備清關時間長、夏季高溫、冬季多霧等諸多不利因素,積極與業主、監理單位協作與溝通,全力配合業主應對設計、物資、運輸、氣候、施工等難題,實現了項目建設又好又快地向前推進,相繼完成了兩臺機組鍋爐水壓試驗、汽輪機扣蓋、廠用電受電、鍋爐吹管等里程碑項目,歷時22個月圓滿完成了1、2號機組建安工作,創(chuàng )造了公司海外項目最快施工記錄,成為迄今為止中巴經濟走廊建設速度最快、裝機容量最大、技術領先、節能環保的高效清潔燃煤電站,被巴基斯坦政府譽為“巴電力建設史上的奇跡”,創(chuàng )造了“薩希瓦爾速度”,獲得了巴基斯坦政府、華能集團、華能山東公司、山東如意科技集團及社會(huì )各界的高度認可,在當地樹立了“中國電建”品牌。
